Αυξήθηκε κατά 135% το κόστος – Χάθηκαν εγγυητικές €1εκατ – Ανάθεση χωρίς δημοσίευση

Published by

on

Άλλη μια έκθεση «κόλαφος» από την Ελεγκτική Υπηρεσία, αφού δείχνει ξεκάθαρες ελλείψεις στη διαχείριση και εφαρμογή τεσσάρων συμβάσεων του Τμήματος Δασών για το Εθνικό Δασικό Πάρκο Ακάμα, γεγονός που οδηγεί σε καθυστερήσεις αλλά και σε πλέον μη δυνατότητας ρευστοποίησης των εγγυητικών ύψους €1εκατ.

Αξίζει να σημειώσουμε πως το Ο έλεγχος επικεντρώθηκε σε δύο βασικές δράσεις του Σχεδίου Αειφόρου Ανάπτυξης (ΣΑΑ) του Πάρκου, το οποίο συγχρηματοδοτείται με ευρωπαϊκά κονδύλια ύψους €16,5 εκατομμυρίων από το Πρόγραμμα «ΘΑΛΕΙΑ 2021-2027».

Λεπτομερείς ελέγχου

Ο έλεγχος είχε στόχο να διαπιστώσει κατά πόσο τηρήθηκαν οι προβλεπόμενες διαδικασίες προκήρυξης, ανάθεσης και διαχείρισης των έργων σύμφωνα με τις αρχές της νομιμότητας και της χρηστής διοίκησης. Δεν εξετάστηκαν οι περιβαλλοντικές επιπτώσεις, οι οποίες θα αποτελέσουν αντικείμενο ξεχωριστής έκθεσης της Υπηρεσίας.

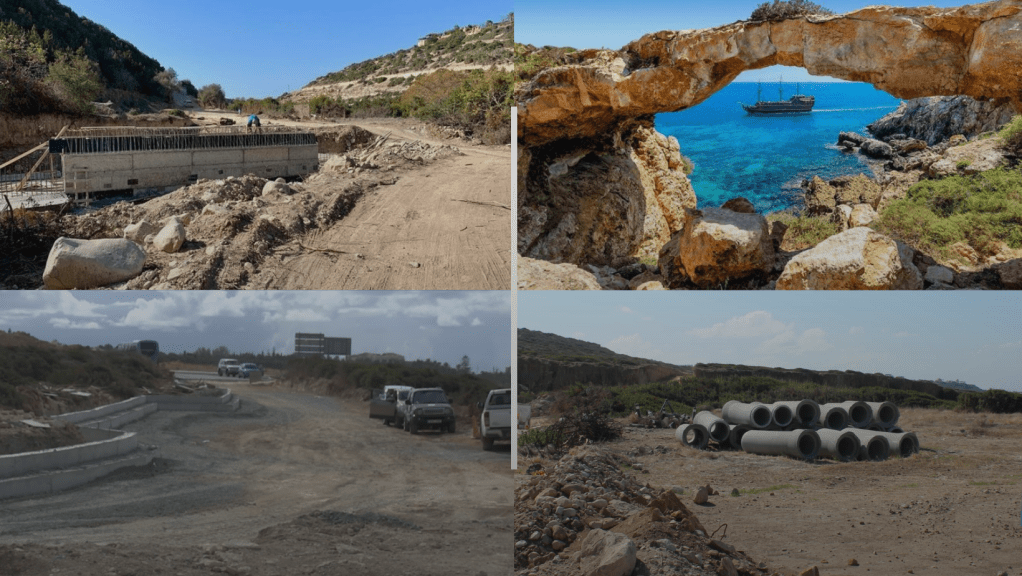

Οδική αναβάθμιση

Η Ελεγκτική Υπηρεσία διαπίστωσε σοβαρές καθυστερήσεις στην ολοκλήρωση της εργολαβίας. Όπως διαπιστώνεται, η μη έγκαιρη παρέμβαση από το Τμήμα Δασών, και το «πράσινο φως» για  την έγερση πρόσθετων απαιτήσεων από πλευράς του εργολάβου ύψους περίπου €500.000. Παράλληλα, χάθηκε και η δυνατότητα ρευστοποίησης εγγυητικών ύψους €1 εκατ.

Παράβαση Νομοθεσίας

Όπως υπογραμμίζεται, μέρος της μελέτης και η επίβλεψη ανατέθηκαν μέσω διαδικασιών χωρίς προηγούμενη δημοσίευση, γεγονός που συνιστά παράβαση της σχετικής νομοθεσίας.

Προκήρυξη συμβάσεων χωρίς περιβαλλοντική γνωμάτευση

Σχετικά με του κόμβους υποδομών διαχείρισης, σημειώνεται πως το Τμήμα Δασών προκήρυξε τις σχετικές συμβάσεις χωρίς να έχει προηγηθεί η απαιτούμενη Περιβαλλοντική Γνωμάτευση, γεγονός που κατά την υλοποίηση, έπρεπε να πραγματοποιηθούν υποχρεωτικές αλλαγές. Κάτι που μεταφράζεται σε αύξηση του κόστους κατά 135,3% και καθυστερήσεις 89,86% πέραν της συμβατικής διάρκειας υλοποίησης.
